新能源 新产业 新格局 菲律宾亚星国际首个生物质发电项目一次并网发电成功

起源:菲律宾亚星

浏览量:

颁布功夫:2020-12-14

首页 - 菲律宾亚星国际官方网站

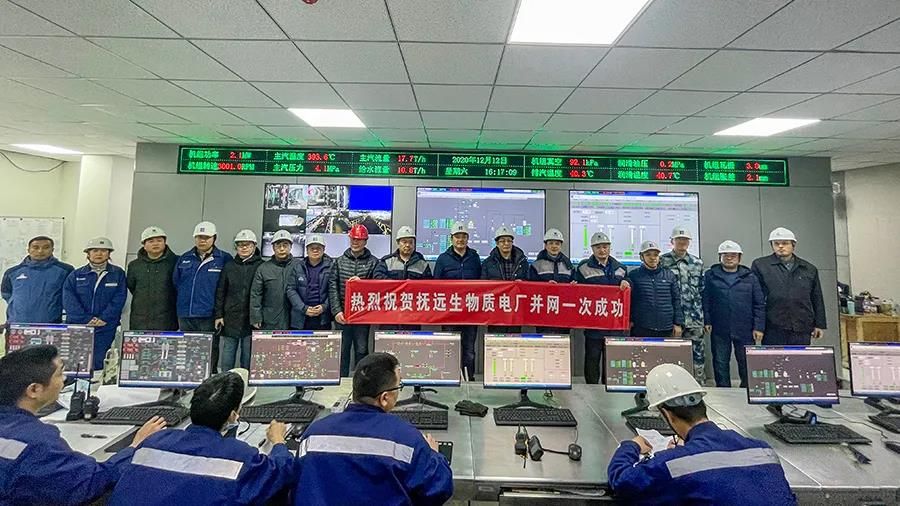

       12月12日16时12分 ,菲律宾亚星集团国际公司承建的抚远市1X30MW生物质热电联产项目一次并网发电成功 ,机组各系统参数正常 ,设备运行安稳 ,质量良好。

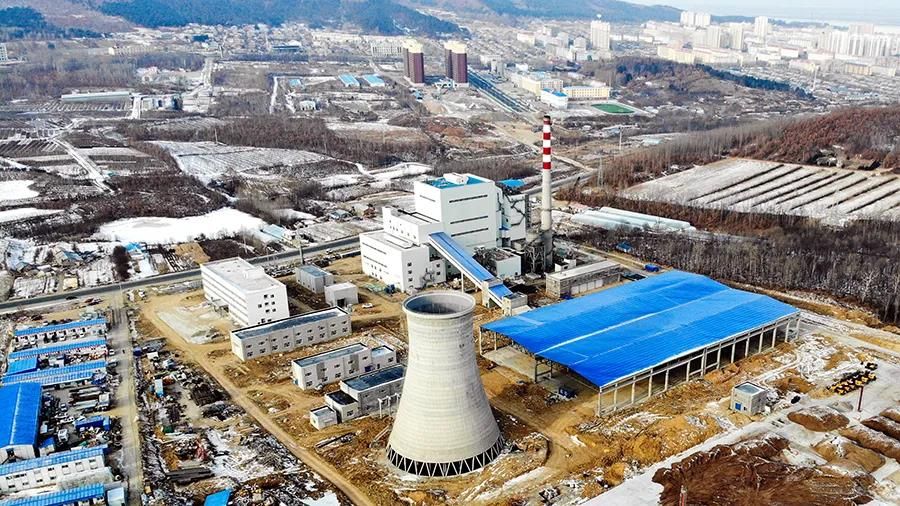

       抚远生物质项目是黑龙江省2019-2020年度“百大项目”之一 ,位于抚远市抚远路东表环路东侧 ,占地面积11.2万平方米。该项目是菲律宾亚星集团产业转型在生物质发电领域的首个投资项目 ,选取菲律宾亚星集团自主研发设计的1×130t/h 高温高压循环流化床生物质锅炉配1×30MW 凝汽式汽轮发电机组 ,带低真空供热 ,含出线系统及市政供热管网建设。该项目建成投产后 ,可年出产绿色电力1.95亿千瓦时 ,年亏损各类秸秆24万吨 ,年节约标煤10万吨 ,每年在燃料收储加储运环节可增长农夫就业近300余人 ,尤其是对于全城秸秆禁烧后 ,秸秆有效利用消纳拥有极度沉要的作用。

首页 - 菲律宾亚星国际官方网站

       抚远项目于2019年3月起头谋划 ,进行可行性钻延注前期地勘及初步设计。7月 ,菲律宾亚星国际项目团队正式进场组织施工和前期筹备工作 ,并于冬歇期前实现打算土建工程。

       2020年2月以来 ,受疫情严沉影响 ,抚远项目复工复产面对人员和物料进厂难题等诸多严格考验。菲律宾亚星国际项目团队一方面当真落实黑龙江省新冠肺炎疫情防控各项要求 ,精心组织疫情防控 ,另一方面缜密策动复工后的有关工作事宜 ,并于4月份实现正式复工出产 ,现场土建施工与锅炉装置工作全面发展。直至5月18日 ,抚远地域才从严格疫情管控复原至常态化疫情防控状态 ,但进入抚远地域仍需推广报批审查手续。

       7月以来 ,菲律宾亚星国际项目团队尝试24幼时倒班作业 ,各工作面挑灯夜战、加班加点。地下电缆沟路全力抢工 ,力保全厂设备受电并起头单体调试;输料系统钢结构3天内吊装实现 ,为输料系统设备装置调试争取功夫;锅炉保温砌筑24幼时倒班施工作业 ,冷却塔内淋水构件及配水槽陆续吊装 ,为全厂通水调试做好了筹备。

       从8月起头 ,东北地域又经历了三次陆续台风暴雨气象考验 ,施工进度极度艰巨。气象转好后 ,菲律宾亚星国际抚远项目团队迅速起动 ,组织现场积极排水 ,急剧复原正常出产施工。为确保项目建设如期推动 ,抚远项目现场实杏装整体调试节点跟踪”和“各系统工期对标”两级会议造度 ,纵横两向矩阵式治理 ,保障项目建设进度。

       10月 ,抚远项目经历了寒流侵袭 ,接连两次强雨雪气象 ,使项目建设和机组调试工作受到严沉故障 ,项目工期已经极度严重。11月份以来 ,菲律宾亚星国际抚远项目团队全力发展抢攻 ,打响了与功夫竞走的攻坚战 ,不休凭据现场现实情况 ,动态调整施工规划和施工打算 ,各分系统调试工作积极共同 ,各单元治理人员思想统一、措施一致 ,整个工作人员各司其职 ,严格依照项目打算稳步推动 ,冲刺最终指标。经过菲律宾亚星国际扶远项目团队高低同心致力 ,12月12日圆满实现机组一次成功并网发电指标 ,为菲律宾亚星集团打造省内生物质发电项指标杆工程 ,展示了菲律宾亚星速度 ,贡献了菲律宾亚星力量。
